Calendrier prévisionnel des travaux

L’été 2022 a été marqué par une catastrophe qui a ravagé le massif forestier de la commune de La Teste-de-Buch. L’espace d’accueil du Grand Site de la Dune du Pilat a subi d’importants dommages à la suite des interventions des services d’incendie et de secours pour éviter que le feu ne se propage. Une poche de stationnement a été entièrement détruite et une partie des aménagements extérieurs – alors en cours de réalisation pour améliorer la gestion des flux – a également été endommagée. Depuis, les travaux ont repris.

Découvrez ce qui a changé sur le site depuis leur démarrage en septembre 2021 et le calendrier à venir !

LES AMENAGEMENTS DEJA REALISES

  • Une nouvelle piste cyclable dès l’entrée de l’espace d’accueil. Sous couvert forestier et à l’écart des véhicules, cette nouvelle piste permet de profiter de la nature et de s’immerger dans cet espace naturel protégé. Des racks à vélos sont à la disposition de chacun avant d’accéder au chemin menant à la Dune ;
  • La requalification de la desserte principale avec le recalibrage de la voirie et l’intégration de stationnements spécifiques et des cheminements piétons ;

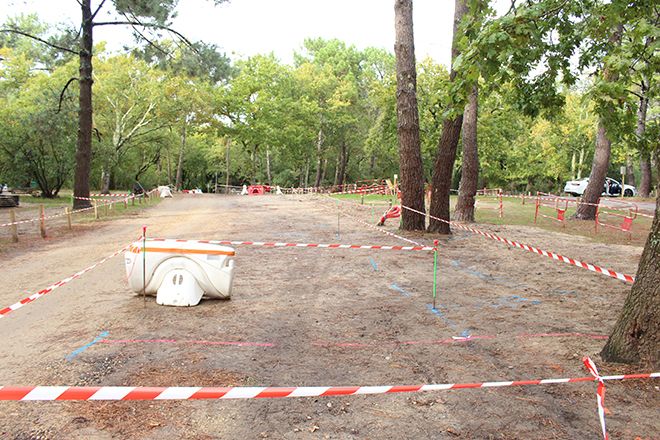

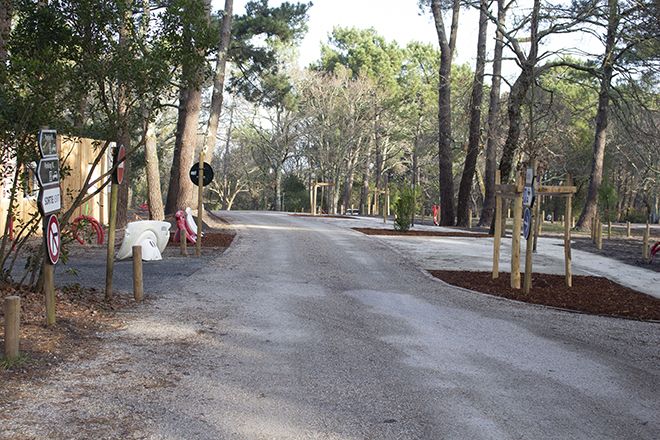

  • Le repositionnement des places de stationnement réservées aux personnes à mobilité réduite, la création de celles dédiées aux véhicules électriques et aux deux roues (bornes de recharge pour les vélos et voitures électriques à venir) ;
  • Le recul des circulations et des stationnements aux abords du village de cabanes pour offrir des espaces piétonniers sécurisés et renforcer les circulations douces ;
  • L’aménagement de la première phase de la desserte piétonne des bus en entrée de site avec un revêtement de sol adapté aux espaces naturels.
  • Le réaménagement de l’axe piétonnier en site propre. Conçu comme une grande promenade, large et confortable, il traverse l’ensemble de l’espace d’accueil d’est en ouest, depuis l’arrêt de bus jusqu’au village de cabanes. Cet aménagement permet de limiter les cheminements désordonnés qui érodent les sols sableux. En complément, une placette en platelage bois sous couvert végétal sera créée à partir de mi-novembre. C’est là que convergeront les flux piétonniers principaux.
  • Les places de stationnement dédiées aux autobus ont également réorganisées et bordées de quais en platelage bois aux normes PMR, facilitant la circulation piétonne dans des conditions de confort et de sécurité optimales.


EN COURS ET A VENIR : de novembre 2022 à mars 2023

D’autres travaux sont toujours en cours pour fluidifier les parcours et les circulations piétonnes sécurisées vis-à-vis des voitures.

La réhabilitation offre l’occasion d’optimiser le fonctionnement des zones de stationnements de service avec le recul au sud, des infrastructures techniques et de services (livraisons, zones de collecte des déchets…).

Afin de veiller à la plus grande intégration paysagère de ces équipements, un traitement paysager des zones désartificialisées sera entrepris (plantation d’arbres et strate arbustive, aménagement de zones de détente à proximité du village de cabanes, organisation de placettes, installation d’une signalétique directionnelle…).

En complément, un parcours de visite sera réalisé afin de guider le public, donner du sens à la découverte du Grand Site et étendre le périmètre et l’intensité de l’expérience vécue. Il s’appuiera à la fois sur des « stations » positionnées en des points stratégiques sur l’espace d’accueil et sur l’aménagement intérieur des trois bâtiments du village de cabanes dédiés à l’accueil du public et à la médiation culturelle et scientifique.
